高架周周看⑥:承台来了!
2018-05-21 07:34 盐阜大众报报业集团全媒体

承台是啥?

专业说法,承台是“为承受、分布由墩身传递的荷载,在桩基顶部设置的联结各桩顶的钢筋混凝土平台”。通俗地说,承台就像人的臀部,它把腰部(墩柱)传导下来的重量,稳妥地分摊到两条腿(桩基)上。

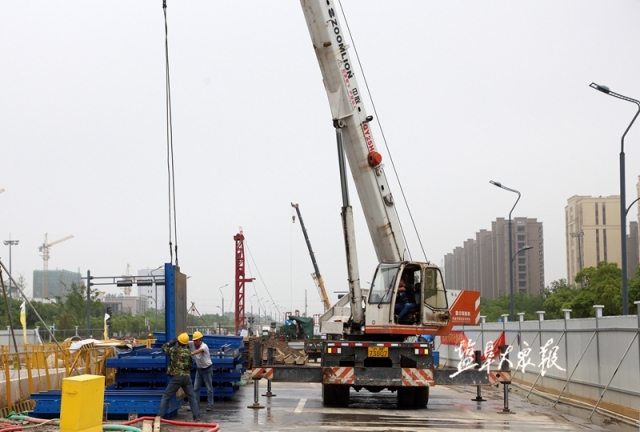

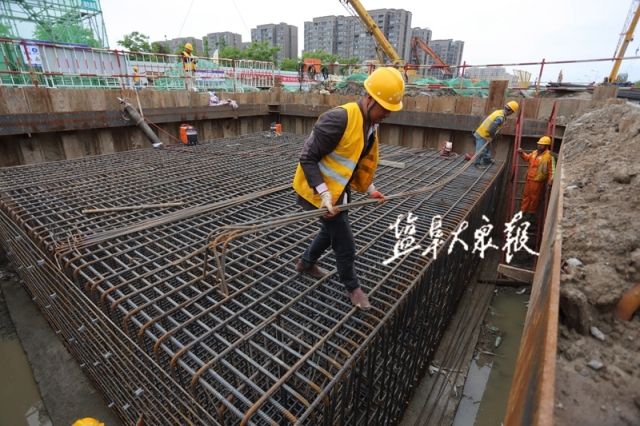

△东环路一分部的工人在承台内施工。

当然,承台下的腿一般都不止两条,以高架三期工程为例,全线有承台1886个,而下面的桩基达到10874根。

承台来了可喜可贺?

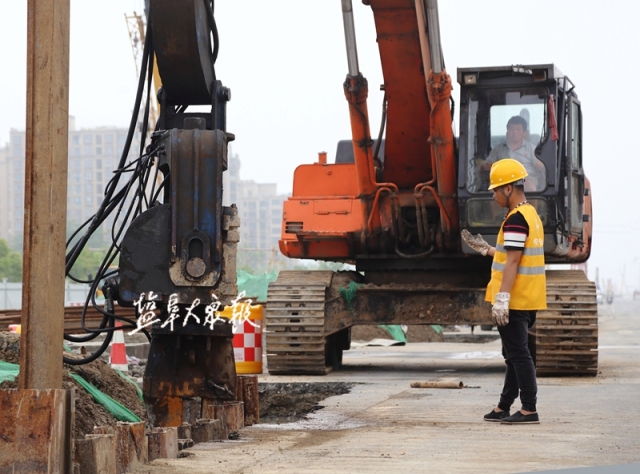

△东环路与青年路枢纽53号辅墩已开始钢筋施工。

一方面,虽然它建成后将埋在地下,平时看不见,可它却是实实在在的大家伙,工程量着实不小。高架三期的主墩承台一个就要用16吨钢筋,164方混凝土。进入承台施工,意味着高架施工进入了一个新阶段。

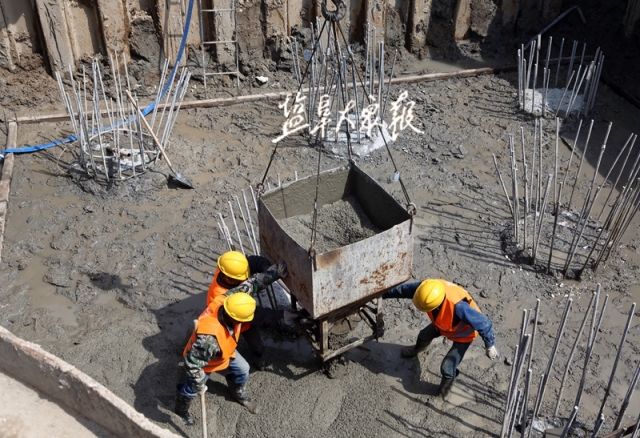

△工人在进行承台下垫层混凝土施工。

另一方面,既然是“屁股”,就具有承上启下的功能。有了它,才能进行上面的墩柱施工,进而梁体施工,形成良好的施工流水,让工程推进驶入快车道。

伙伴们为迎接承台施工都做了啥?

首先,当然是精心编制承台施工方案,制定施工工艺流程,自己编了不算,还得总监办审核批准,深大基坑的还必须邀请专家会审。

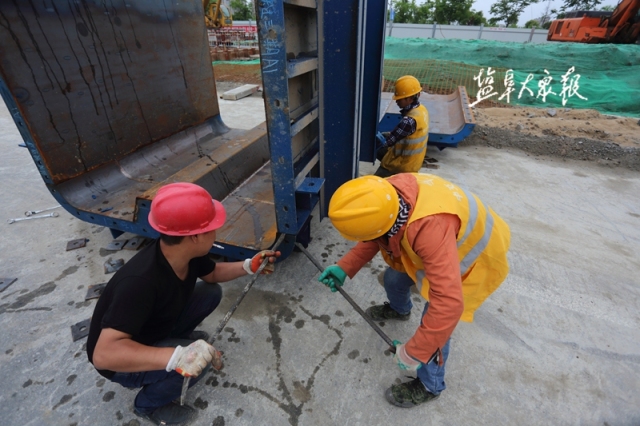

△在测量放线好的位置上插打钢板桩,是承台施工的第一步。

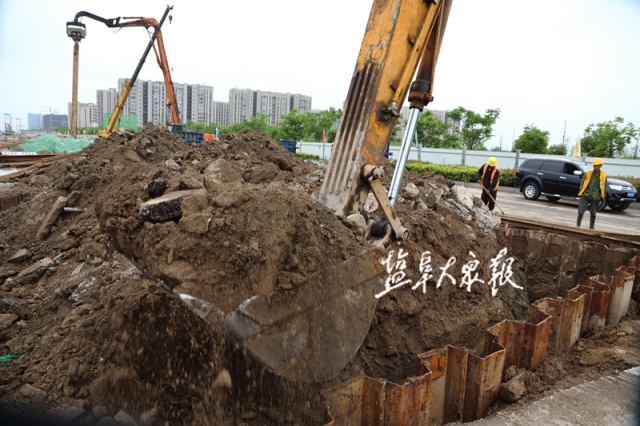

△挖去基坑土方。

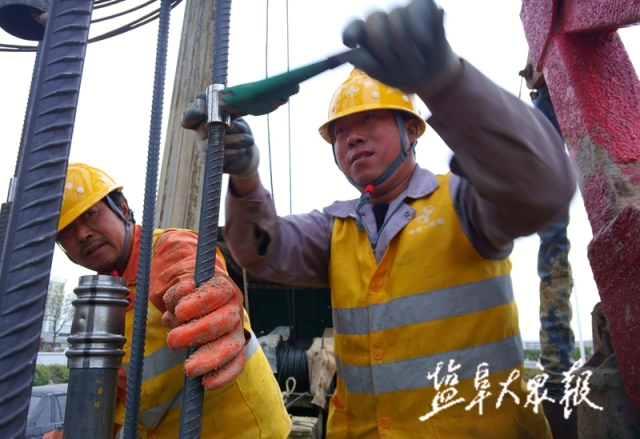

△按规范要求结扎钢筋保护层垫块。

其次,就是严格按方案施工,从测量放线、基坑开挖、桩头凿除和桩基检测、垫层浇筑,到钢筋制作安装、立模、混凝土浇注和养生,乃至模板拆除、基坑回填等,都必须遵照规范要求,环节相扣稳步推进。

△市纪委派驻组督查绿色施工。

最后,就是要落实安全措施,确保绿色施工。由于是基坑施工,坍塌是主要的事故隐患,为了确保安全,全线采用钢板桩围护,并设置可靠围囹。同时,随着承台的开挖,渣土外运量也日益增多,绿色施工压力加大。对这个问题,不仅高架小伙伴高度重视,市纪委第11派驻组也十分关注,加大了现场督查力度。

“喜”还在后面

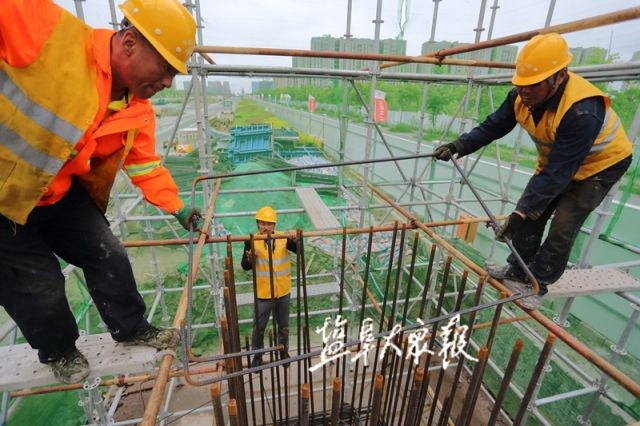

△工人在试拼墩柱钢模,准备下一步的混凝土浇筑。

△承台钢模运入现场,准备台身混凝土浇筑。

在东环路、青年路上,部分墩柱已经开始实体施工。高架施工由地下跃升到地上,对市民朋友而言,其“观赏性”会越来越高。今后,将会有更多的“惊喜”等待着沿线市民,原先的钻机“钻啊钻”,将会一步步变成高架“升啊升”……

工程进展方面——

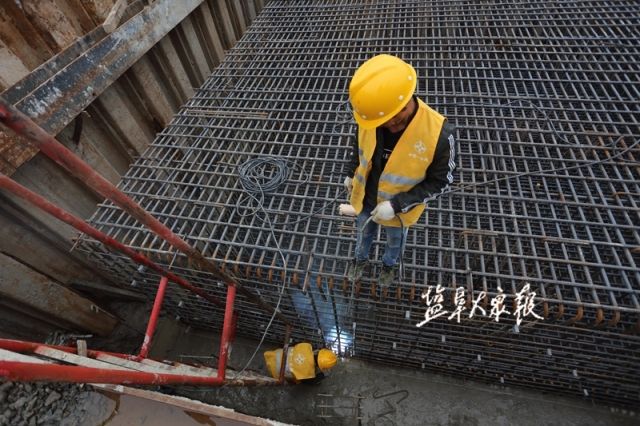

△承台内钢筋施工。

△拼接、施放桩基钢筋笼。

全线施工队伍已达66支,其中钻机队25支,钻工达到1199名。同时,承台钢板桩施工队有6支,人员61名;下部结构物施工队9支,人员138名;渣土(泥浆)外运队6支,人员61名。上周又进场钢筋2736吨,累计进场13514吨;又进场砼用量37465.3方,累计155634.1方。上周完成桩基施工611根,累计已完成2255计37509延米,全线累计已完成承台8个。(顾枫
