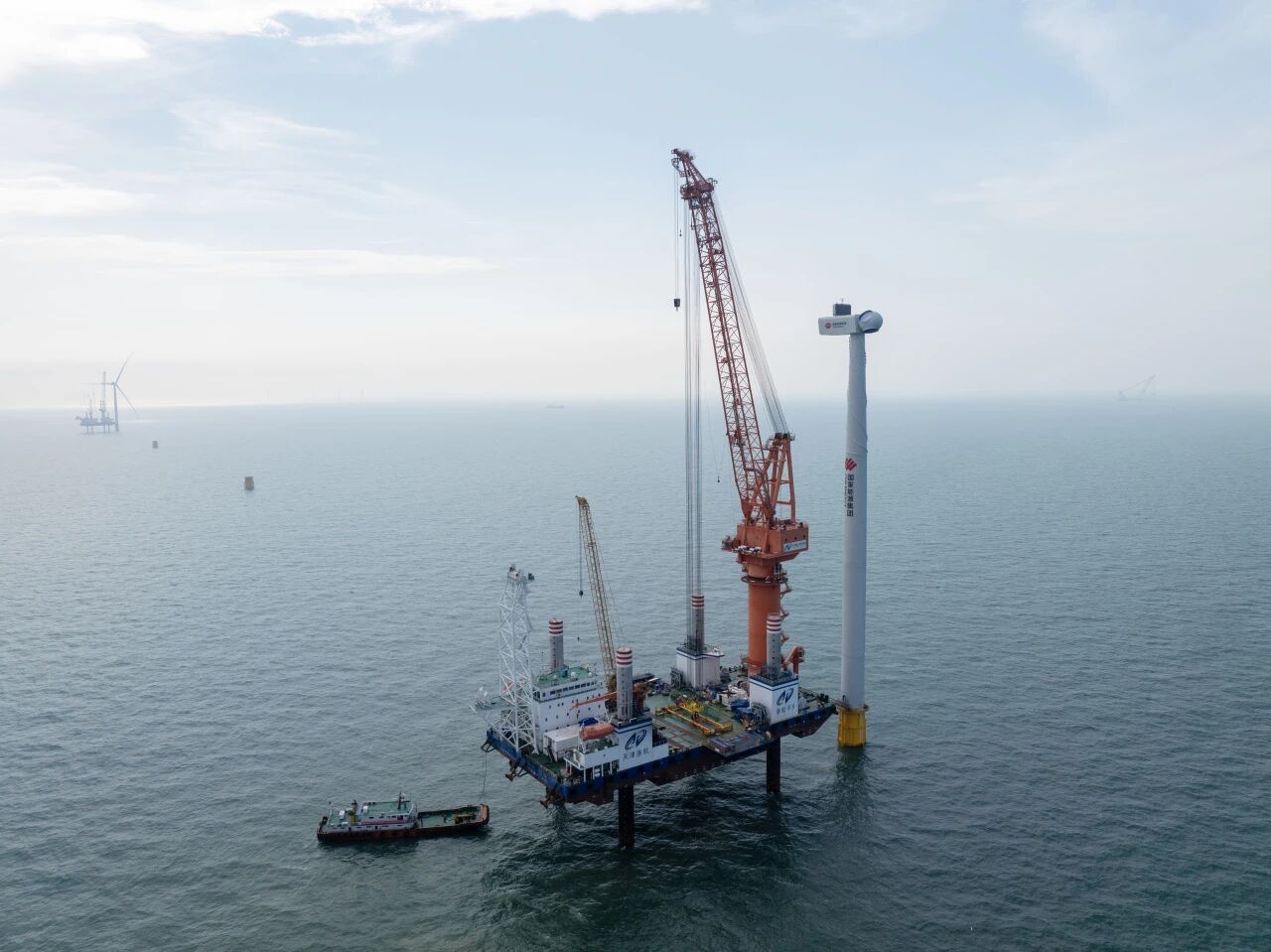

近日,国能龙源射阳100万千瓦海上风电项目(一期29.75万千瓦)Ⅱ标段完成全部18台风机基础沉桩施工,首台8.5MW风机同步吊装到位。这标志着项目全面转入规模化机组安装阶段,预计今年9月实现首批机组并网发电。
该项目由天津港航工程承建,位于射阳河口东南侧海域,场区中心离岸约65公里,水深流急,施工条件复杂。施工期间,项目团队克服台风涌浪、潮位限制等多重困难。B13机位曾因海床高差失衡导致施工平台倾角超限,团队依托高精度勘测数据动态优化方案,及时纠正平台姿态;A28机位存在超长钢桩起重余量不足问题,团队锁定高潮位作业窗口,通过船舶姿态监测联动作业完成沉桩。首台风机吊装中,施工方在标准化工艺和三级质检的基础上,创新增设缆风监测装置,实时把控构件形变,确保了塔筒、机舱轮毂及叶片的毫米级精准对接。
据了解,国能龙源射阳项目总装机规模100万千瓦,一期计划安装35台8.5MW风电机组,配套建设220kV海上升压站和陆上集控中心,预计今年12月底全容量并网。项目投运后年发电量约9.91亿千瓦时,年节约标准煤约30万吨,减排二氧化碳约82.5万吨。
作为江苏省内单机容量最大的近海风电项目,项目建成后将拉动射阳海上风电装备制造、运维服务等全产业链协同发展,为射阳深耕海洋经济、推进“开放向海”行动注入新动能。(张慎传)
