‌东兴高速穿越1000kV泰吴线Ⅰ/Ⅱ迁改工程进行通电前验收
市交建中心 2026-06-09 16:03

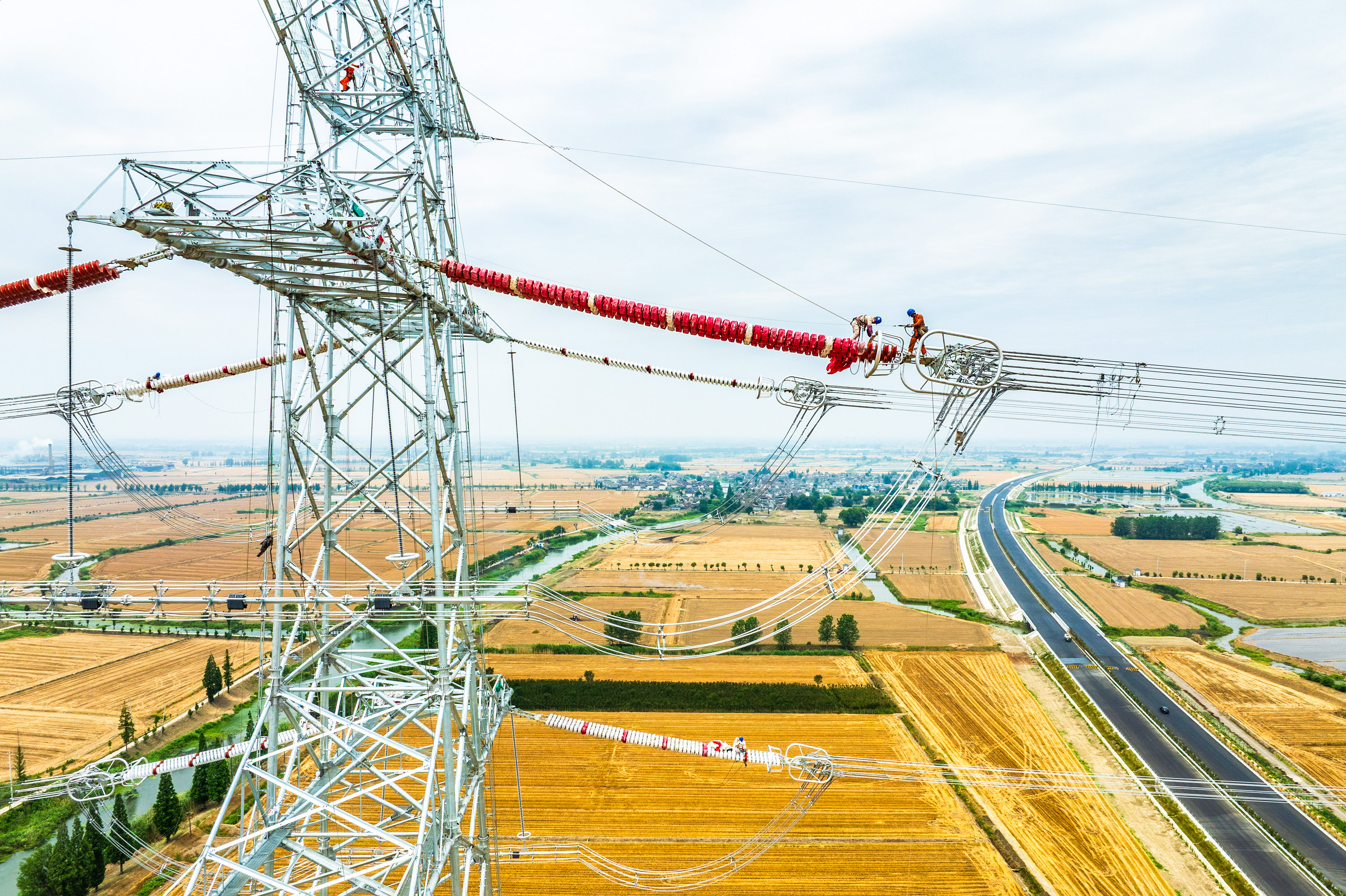

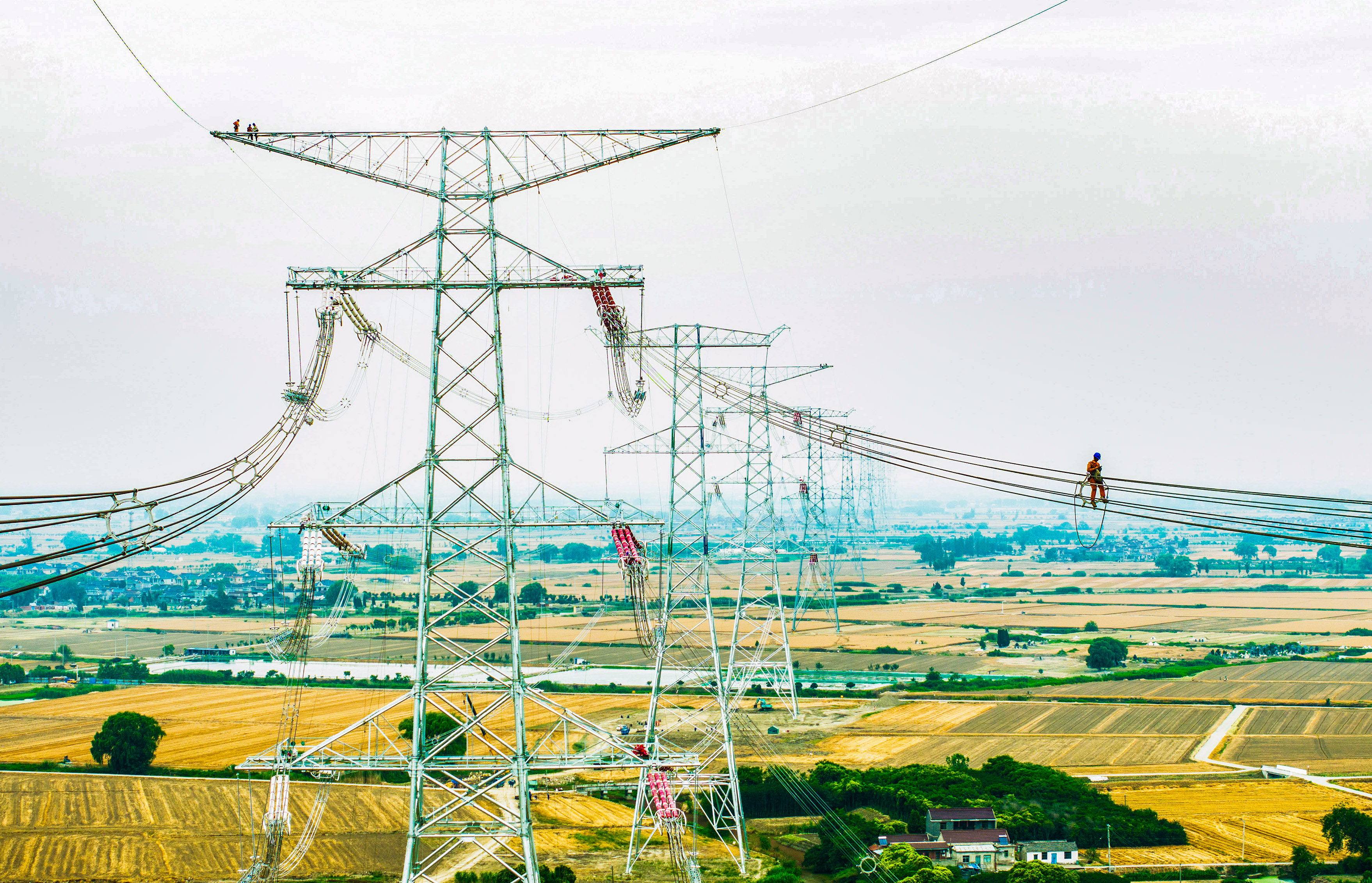

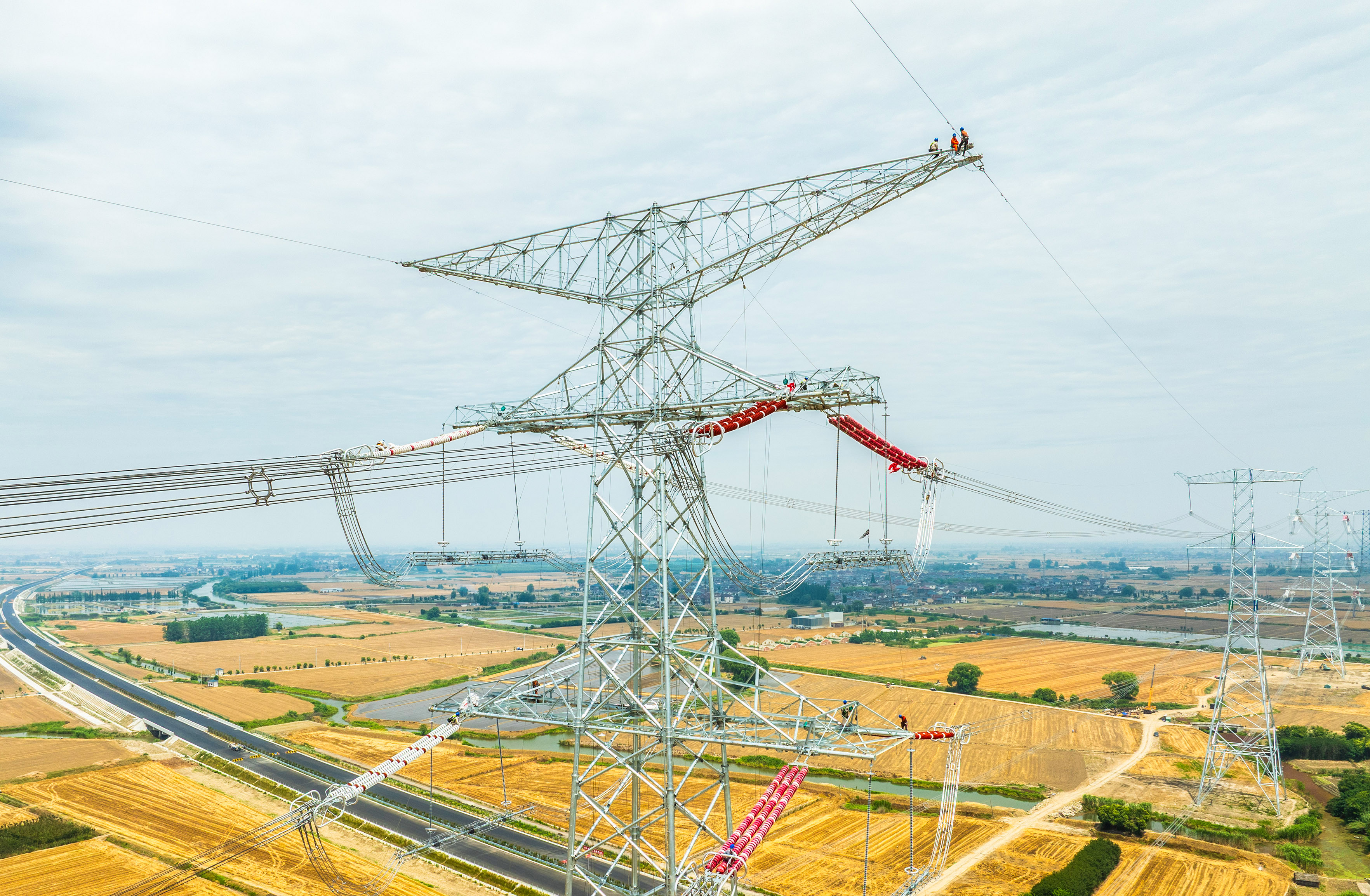

6月8日,盐城市交建中心邀请1000kV泰吴线运维单位国家电网江苏省电力有限公司超高压分公司,对‌东兴高速穿越1000kV泰吴线Ⅰ/Ⅱ迁改工程进行验收。验收单位和施工单位人员登铁塔、走导线,详细勘查铁塔结构和线路的每一处连接,查验是否符合规范要求。

1000kV特高压技术是世界上最先进的输电技术之一,东兴高速穿越1000kV泰吴线Ⅰ/Ⅱ迁改工程‌是当前制约东兴高速能否按期通车的关键节点,其通过“耐——直——耐”设计方案跨越东兴高速公路,跨越档距312米,与高速交叉最小垂直距离大于25米,迁改线路总长663米,迁改中需新建铁塔3座,其中高109米2座,105米1座。工程由中国能源建设集团江苏省电力建设第三工程有限公司牵头联合体总承包,中标价3300多万元。迁改停电窗口期短,施工难度大,安全风险高,属于典型的“危大工程”。

为了保质保量安全完成施工任务,停电计划获准后,施工单位上足技术力量和生产设备,倒排工期,细化生产方案,做好材料采购供给和构件现场拼装工作,5月21日停电施工后,仅用一周时间就完成3座铁塔的搭建,并同步进行旧有线路铁塔的拆除,6月7日完成全部线路架设。按计划将于6月10日恢复供电。

责任编辑:沈婷玉丁中明王彦

版权声明:凡本网注明来源为“盐城新闻网”或“盐阜大众报”“盐城晚报”各类新闻﹑信息和各种原创专题资料的版权,均为盐阜大众报报业集团及作者或页面内声明的版权人所有。任何媒体、网站或个人未经本网书面授权不得转载、链接、转贴或以其他方式使用;已经通过本网书面授权的,在使用时必须注明上述来源。
